Сколько времени занимают электромонтажные работы?
ЭТАПЫ ЭЛЕКТРОМОНТАЖНЫХ РАБОТ
На моем опыте, процентов пятьдесят Заказчиков относятся к монтажу электрики как к чему-то поверхностному. До сих пор не могу привыкнуть к тому, что на обсуждение и проработку цвета обоев или штукатурки люди уделяют больше внимания, времени и сил, чем на электрику. А ведь последствия непродуманных решений по электрике выльются как миниму в переносе розеток из неудобного места в удобное, а максимум это безопасность жильцов и самого жилья. Электрика – это раздел строительства, а не косметического ремонта. А это значит и внимание к ней должно быть крайне повышенным. Решения должны быть продуманными от А до Я.
Чтобы все-таки ответить на главный вопрос, то разложим “электромонтаж” на этапы.
Дело в том, что с момента первого звонка Заказчика нам, до сдачи объекта в эксплуатацию проходит немало времени (сколько выясним в процессе обсуждения) и проводится не мало работы. Вся эта работа от начала до конца требует времени и определенной последовательности для наилучшего результата как во взаимоотношениях между Заказчиком и Подрядчиком, так и естественно для будущего комфорта и безопасного пользования электросетью в доме.
Итак этапы:
- Проектирование (Проект электроснабжения, Дизайн-проект или техническое задание Заказчика)
- Подготовка
- Черновые работы
- Чистовые работы
1. ПРОЕКТИРОВАНИЕ
Проект электроснабжения
Это самый идеальный и правильный вариант первого этапа, в отличии от дизайн проекта и тех. задания Заказчика. Так как отличается тем, что в нем реализуются все технические решения для производства электромонтажных работ.
В нем отражены все необходимые параметры домашней электросети с учетом существующих условий основанные на расчетах и требованиях нормативной документации.
Это типы прокладки кабельных линий и расположения силового оборудования. Типы розеток, выключателей, светильников с геометрической привязкой. Места установки распределительных коробок. Принадлежность каждой групповой линии к коммутационному защитному устройству согласно однолинейной схеме. Марка и сечение кабельных линий, защитная автоматика подобранные методом расчета электрических нагрузок. Выстроенные селективность и распределение равномерной нагрузки по фазам, что обеспечит безопасную эксплуатацию домашней электросети. Средства защиты от поражения человека электрическим током. Устройство ввода. Также проектом подготавливается спецификация материалов и комплектующих. Сколько времени занимают электромонтажные работы?
Срок разработки и согласования проекта электроснабжения обычно от двух до пяти недель.
Дизайн-проект
В дизайн-проекте нет определяющих безопасность технологических решений. Это просто расстановка электроточек. В данном случае электромонтажник должен выполнить все технические расчеты связанные с электробезопасностью самостоятельно. Но наличие дизайн-проекта все равно лучше чем ничего. Так как в нем хотя-бы проработаны пожелания Заказчика оформленные документально.
Сформировать дизайн-проект можно самостоятельно (при наличии определенных навыков и программ) или прибегнуть к услуге дизайнера-проектировщика, который поможет Вам правильно распределить розетки, выключатели, светильники, бытовую технику с учетом будущего интерьера и расстановки мебели, сантехники, а также Ваших пожеланий к интерьеру. Сколько времени занимают электромонтажные работы?
Срок разработки Дизайн-проекта сможет определить Дизайнер выбранный Вами.
Техническое задание заказчика
Более всего подходит для небольшого объема работ. Например частичная замена проводки при ремонте. Может быть устным или нанесенным от руки на листе бумаги в виде чертежа с указанием мест расположения электроточек.
Техническое задание не требует длительной обработки . При небольшом объеме может обработаться в день обращения Заказчика.
2. ПОДГОТОВКА
Подготовительная часть занимает обычно от двух до трех дней. На этом этапе подготавливается спецификация материалов и установочных изделий, производится их закупка и доставка на объект. Также на объект доставляется оборудование, инструмент. При необходимости строительная техника.
3. ЧЕРНОВЫЕ РАБОТЫ
Разметка
Перед началом монтажных работ на стены, пол, потолок переносится план электросети. Места будущего монтажа кабельных трасс, подрозетников, распредкоробок, светильников, выводов под оборудование. На приусадебном участке дома намечается трасса для прокладки кабелей и установки электрооборудования. По времени это 1-2 дня, в зависимости от кол-ва электроточек.
Штробление
После проверки точности разметки и ее соответствия с проектными данными выполняются строительные работы. Это нарезка штроб, изготовление ниш для подрозетников и распредкоробок, изготовление ниш для распределительного щита, сверление сквозных отверстий в стенах. По срокам однозначного ответа сразу дать не возможно. Это зависит от материала стен, полов, потолков. От количества электроточек. Естественно лидером по продолжительности будет работа с бетоном. Например подготовка ниши для одного подрозетника. по времени обычно занимает от 10 до 20 минут, а в кирпиче или блоке 2-3 минуты. В целом, полагаясь на имеющуюся практику можно сказать что этап штробления, в двух или трех комнатной квартире, занимает 1-3 дня, в зависимости от материала стен.
Прокладка кабеля
Прокладка кабеля требует внимательности и аккуратности. Видел примеры когда в помещении на стенах или потолке нечто похожее на паутину)).
Будет ли работать электропроводка при таком монтаже? Будет. Монтаж получается быстрым? Да. Является ли такой способ экономичным? Опять да. Следует ли так прокладывать ответ – нет. Потому что такой способ не будет считаться правильным относительно нормативных требований и смежных работ.
Электросеть должна иметь свое место в помещениях, сантехника свое и т.д. Как работать например отделочнику, сантехнику, гипсокартонщику если кругом провода? Как потом формировать схему прокладки в Акте скрытых работ, с геометрической привязкой, скрытой под штукатуркой проводки? Или понадобится что-либо закрепить на стену в будущем, после ремонта, а там проводка.
Прокладывать кабель следует под прямым углом, горизонтально или вертикально по стенам, без диагоналей. Без заломов и повреждений изоляции. Соблюдая и выдерживая размерность на всем протяжении.
Обычно, опять таки на примере двух-трехкомнатной квартиры это занимает 2-3 дня, в зависимости от общего объема прокладки. Например на реализацию несложной электросети в небольших размеров квартирах потребуется 200-250 метров кабеля, если квартира или дом 150-300 м. кв, объем прокладываемых линий возрастет до 800 метров кабеля и более, соответственно и время на монтаж.
Установка подрозетников
Установка подрозетника тоже требует аккуратности. Залог красиво установленной розетки или выключателя аккуратно установленный подрозетник.
Подрозетник (или по другому установочная коробка) является основанием для крепления розетки или выключателя. И от того насколько хорошо он установлен будет зависеть внешний вид и надежность крепления розетки. Как одиночный так и блок подрозетников требуется выставить строго по уровню, а края подрозетника не должны выступать за поверхность стены.
Такой подход тоже требует времени на реализацию. Операции при этом следующие: подготовить гипсовый раствор, увлажнить внутреннюю поверхность изготовленной ранее ниши, нанести раствор, вставить и выровнить подрозетник, убрать лишний раствор. И так (за исключением подготовки раствора) с каждой точкой в среднем 10-15 минут. Для определения общего времени на этап требуется применить это время к количеству подрозетников в квартире или доме.
Установка и расключение распределительных коробок
Распредкоробки бываю скрытой и открытой установки. Соответственно монтаж разный. Скрытая установка производится по аналогии с подрозетниками описанной выше. С открытым монтажом тоже думаю все понятно.
Время на этом этапе значительно занимает расключение(соединение питающих и отходящих линий). Этот процесс требует особо внимательного отношения. Правильно соединенные провода залог надежности работы домашней электросети.
Помимо корректного соединения проводов важным моментом является качество соединения проводов. Соединение должно обеспечивать плотность контакта, не должно провоцировать ослабевание в процессе эксплуатации.
Существует несколько способов чтобы достичь этого качества. Мы же используем метод сварки проводов. Этот способ соединения жил кабеля при котором соединенные жилы оплавляясь образуют одно целое. Такой метод застрахован от разъединения и ослабления. Хотя при этом остается ремонтопригодным и способным для повторного соединения. Выполняются эти работы в течении одного рабочего дня.

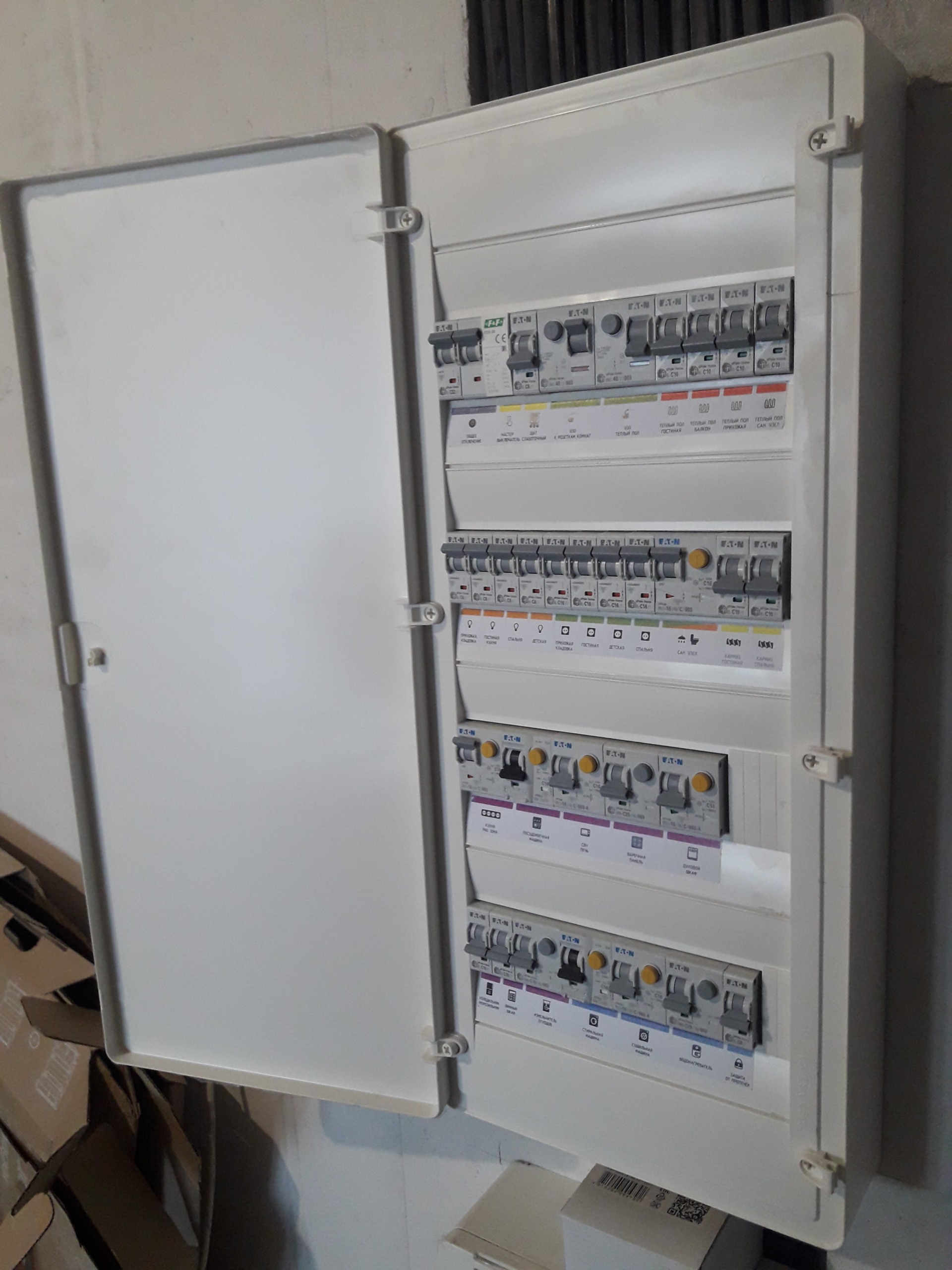

Установка и подключение распределительного щита (РЩ)
Домашняя электросеть это не только провода, розетки и выключатели. На мой взгляд, самой важной частью является РЩ. Это узел безопасности и управления. Его задача – прием и распределение электричества, защита домашней электросети от аварийных режимов. Сборка РЩ требует очень корректного подхода. Время на сборку и подключение обычно занимает 1-2 дня.
В заранее подготовленную нишу производится установка корпуса РЩ, если речь идет о скрытой установке. Открытая установка производится на поверхность стены. Сколько времени занимают электромонтажные работы?
Далее производится сборка и подключение модульной, защитной аппаратуры.
Установка и подключение временных розеток, выключателей, светильников.
Эта фаза работ нужна для того, чтобы бы на время отделочных работ в помещениях были свет и возможность подключения электроинструментов. Установку можно произвести в течении пары-тройки часов.
4. ЧИСТОВЫЕ РАБОТЫ
Чистовой этап работ выполняется после окончания всех отделочных работ. Время на установку и подключение розеток, выключателей, светильников, приборов прямого подключения зависит напрямую от их количества. Среднестатистически это 1-3 дня.
ИТОГ
Итак. Без учета проектных и пусконаладочных работ – черновой этап – 5-14 рабочих дней, чистовой 1-3 дня.
Дело в том, что с момента первого звонка Заказчика нам, до сдачи объекта в эксплуатацию проходит немало времени
